Puesta en servicio: pruebas de aislamiento con protocolo

Medición de resistencia de aislamiento en los strings de continua antes de energizar, con instrumento certificado y resultado registrado.

Sector
Energía
Año
2022
Cliente
Bajo reserva
Ubicación
Bajo reserva

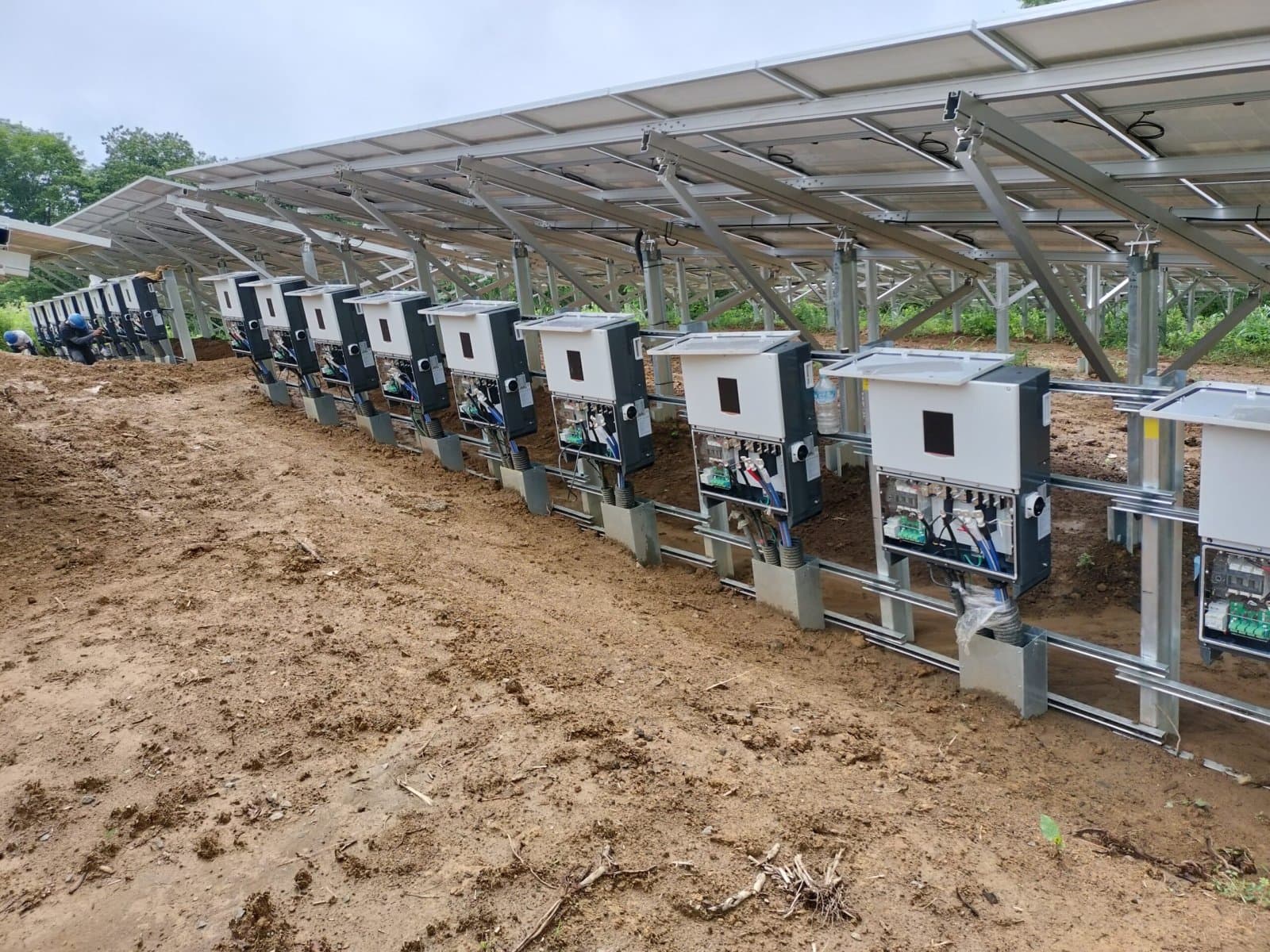

Qué se ejecutó

Antes de energizar una instalación fotovoltaica hay que demostrar que el aislamiento del lado de continua está sano. La medición se hace con telurómetro-megóhmetro sobre cada string, entre polos y contra tierra.

En la imagen, un Hioki IR4053 midiendo sobre el polo PV+ de un seccionador Socomec arroja 947 MΩ con resultado PASS. Ese registro es el que acompaña al acta de entrega: sin protocolo firmado, la puesta en servicio no está terminada.

Otros proyectos

¿Un proyecto parecido?

Hacemos la visita técnica y te entregamos una propuesta cerrada con alcance, plazos y precio. Sin compromiso.

Puesta en servicio: pruebas de aislamiento con protocolo | Networking Perú
